Tóm tắt nội hàm mà bài viết mang lại.
Thông qua bài viết này, tôi trình bày quá trình thi công tuyến thu gom nước thải hệ thống xử lý nước thải nhà máy Thủy điện A Lưới – Huế.
Những gì diễn ra, nó cần thiết cho việc tính toán chi phí việc thực hiện tuyến thu gom nước thải ở địa danh miền núi A Lưới – Huế:
- Tình hình thời tiết ở A Lưới – Huế thời điểm thi công.
- Đề bài chủ dự án đặt ra cho đội.
- Các hạng mục công việc chính của tuyến thu gom.
- Vật tư tuyến thu gom cung cấp ở đâu?
- Chi tiết triển khai công việc.
- Hoàn thành công việc được thể hiện bằng những tư liệu nào?
Tình hình thời tiết tại A Lưới – Huế

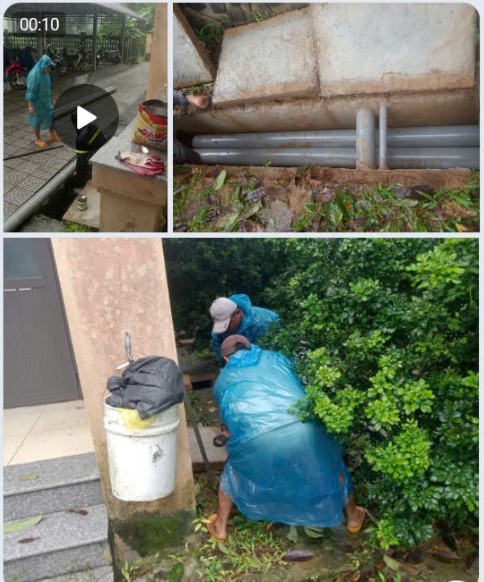

Tôi đề cập đến thời tiết để nhấn mạnh anh em khi tính toán kinh phí cần lưu ý đến thời tiết thi công ở A Lưới. Ở đây, vào mừa mưa, mưa dầm dề và sạt lở đường.

Với thời tiết như thế này, đội thi công phải ăn ở chậm hơn dự kiến khoảng 10 – 20 ngày. Chi phí này là con số đáng để bạn quan tâm (vào mùa mưa thôi nhé)

Đề bài mà khách hàng giao cho đội thi công.

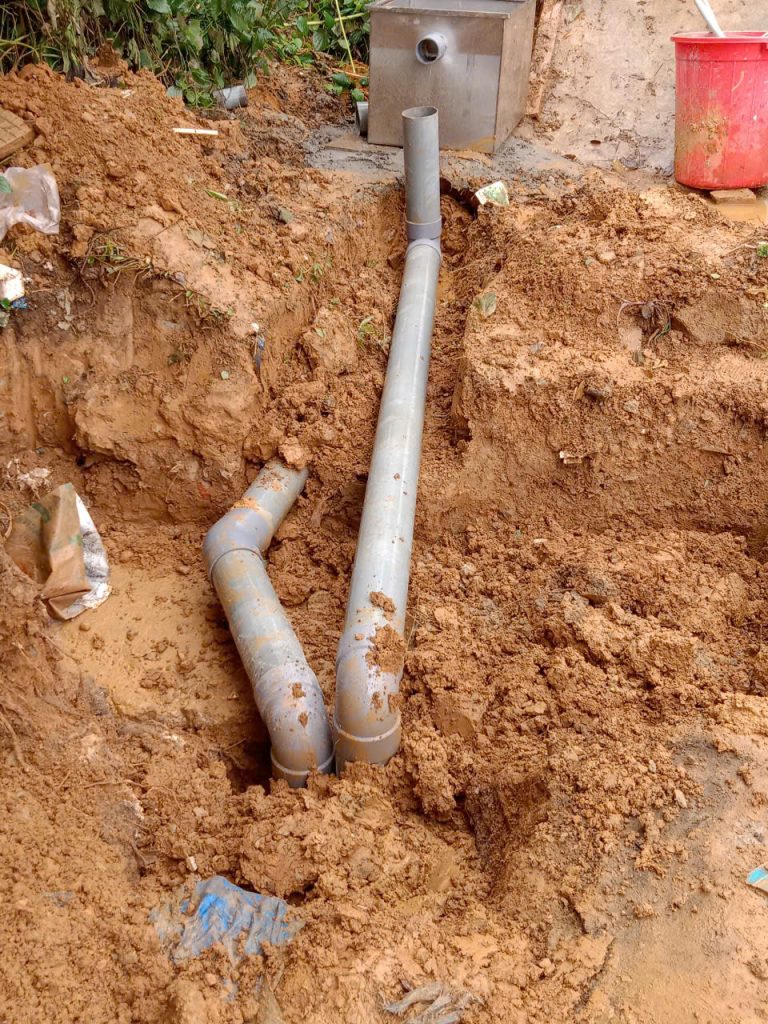

Nước phát sinh từ nhiều vị trí. Gồm nước: sau hầm tự hoại, nước từ lamvabo, nước rửa sản và nước từ nhà ăn.
Nước thải đi trong ống lớn 140 tổng 730 mét về vị trí hệ thống xử lý.
Công tác gồm:

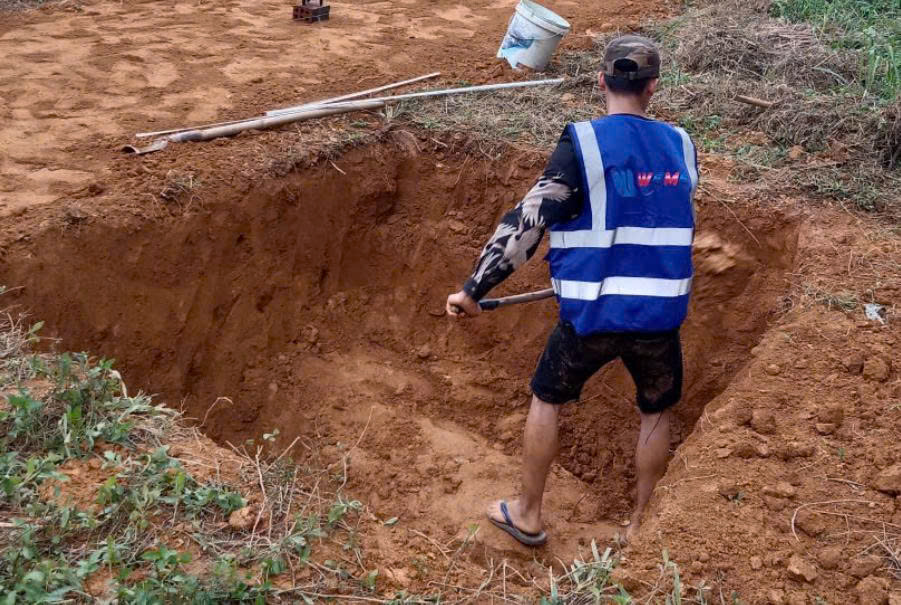

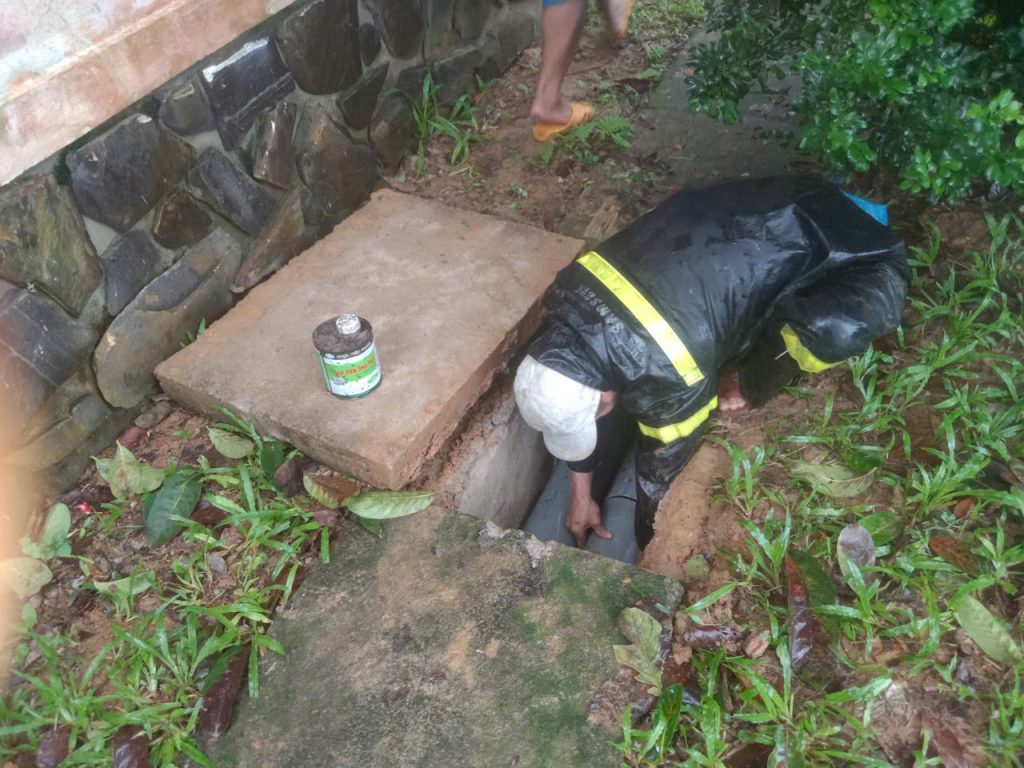

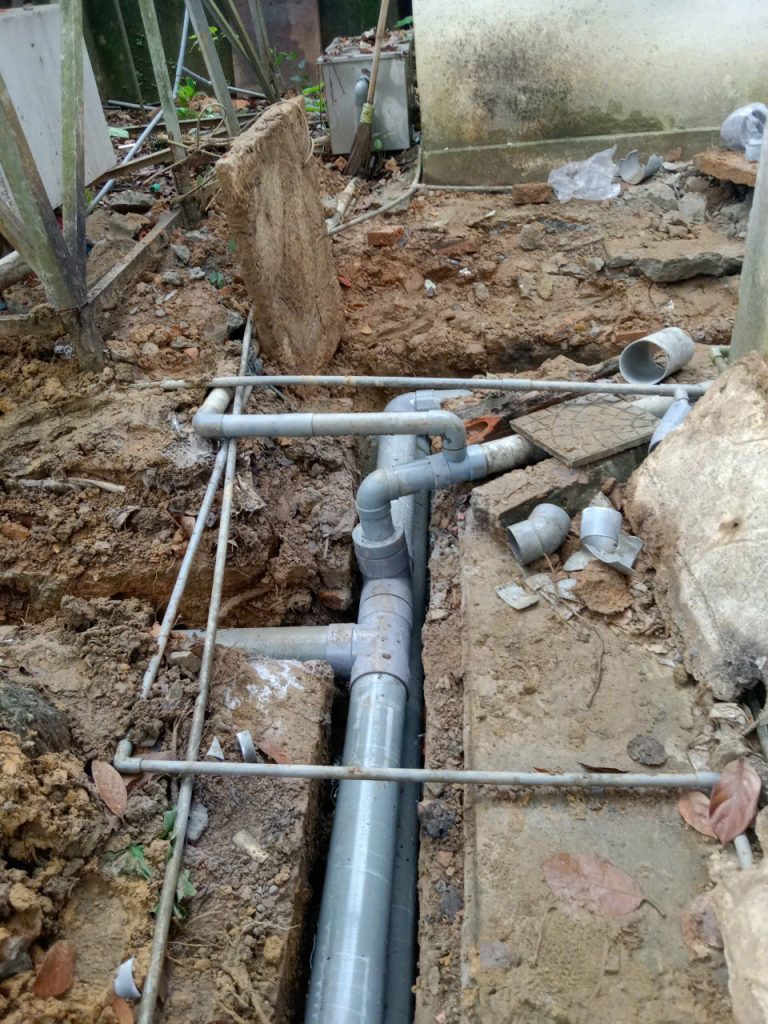

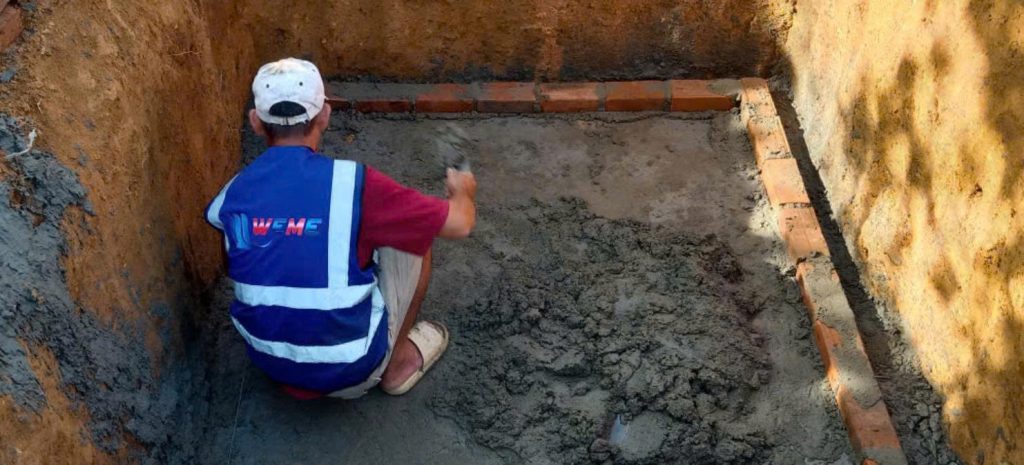

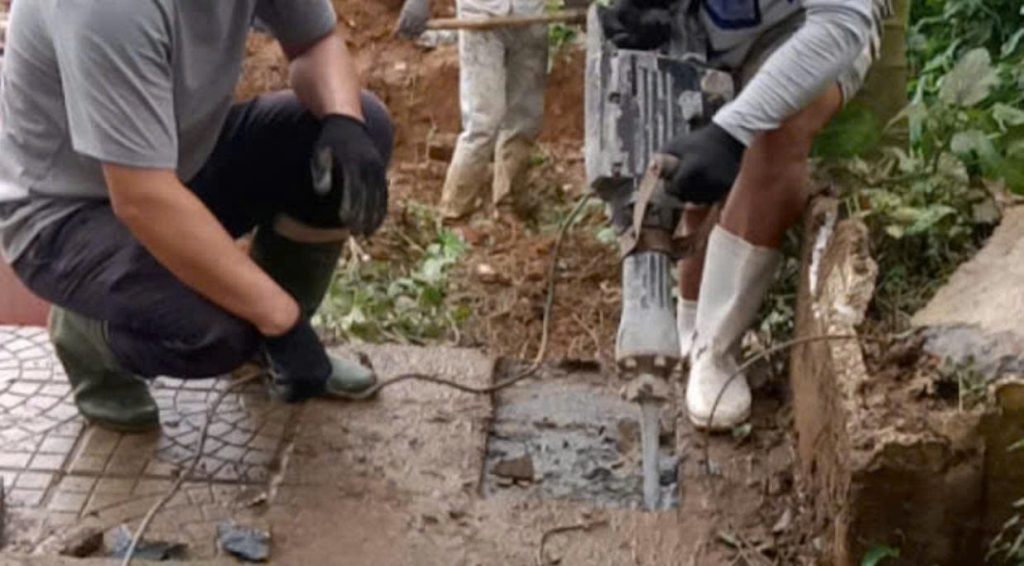

Tìm kiếm vị trí ống sau hầm tự hoại, lật nắp đan, cắt đường bê tông, thi công ống dẫn, hoàn lại mặt bằng.
Kết quả công việc là thu gom toàn bộ nước thải dẫn về hệ thống xử lý.

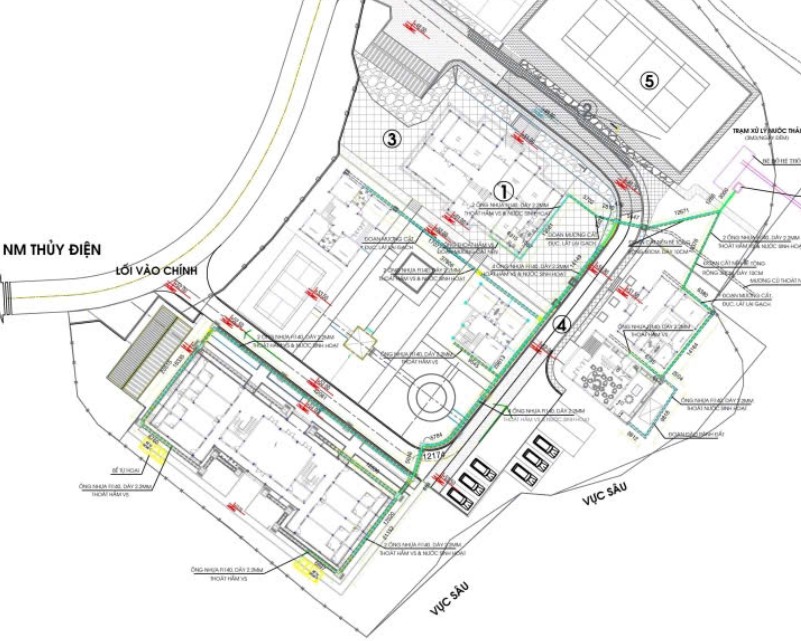

Các hạng mục công việc chính tuyến thu gom.

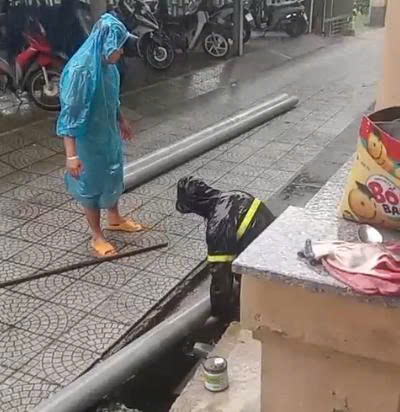

Để hoàn thành nhiệm vụ được giao đúng thời hẹn đặt ra, đội thi công kết hợp thi công lúc mưa và lúc không mưa với các việc luận chuyển phù hợp.



Vật tư tuyến thu gom được cấp ở đâu?
Việc mua vật tư tại nhà máy Thủy điện A Lưới là không khả thi.
Toàn bộ vật tư tuyến thu gom nước thải đều được phòng vật tư WeMe mua ở Thành phố Hồ Chí Minh chuyển về nguyên xe tải lớn.
Sau khi nhận vật tư, trình vật tư và nghiệm thu vật tư đầu vào của tuyến thu gom. Chúng tôi triển khai công việc trực tiếp.
Chi tiết triển khai công việc trực tiếp




Kết quả hoàn thành được thể hiện.
Sau khi hoàn thành công việc, chúng tôi được ghi nhận thời điểm đó thông qua:
- Biên bản nghiệm thu nội bộ: Đội thi công sẽ phải hoàn thành nghiệm thu nội bộ với các bộ phận WeMe.
- Biên bản nghiệm thu với chủ dự án: Sau khi nghiệm thu nội bộ, chúng tôi phải được phía chủ dự án nghiệm thu mới được xem là hoàn thành nhiệm vụ.
Thù lao chúng tôi nhận chỉ diễn ra khi hoàn thành được 2 lần kiểm tra nghiệm thu trên. Nếu lần 2 không được sẽ phải nghiệm thu lại lần 1.
